Budget & méthode13 min de lecture

Comment rédiger un cahier des charges pour votre application métier ?

Cadrer le besoin avant tout : un cahier des charges précis (périmètre V1, données, intégrations, objectifs) prévient les dérives.

Julien Thomas

Julien Thomas

Co-fondateur & CEO, Ziema

Comment rédiger un cahier des charges pour votre application métier ?

Si je dois résumer en une phrase : un bon cahier des charges sert à dire quoi faire, pour qui, avec quelles limites, dans quel délai et pour quel budget.

Je ne cherche pas à écrire un document long pour faire sérieux. Je cherche à éviter les flous qui font déraper un projet. Et vu que moins d’1 projet informatique sur 3 arrive au bout dans le budget, le délai et le périmètre prévus, le cadrage de départ change beaucoup de choses.

Avant de consulter un prestataire, je mets noir sur blanc :

  • le problème métier
  • le périmètre de la V1 et ce que je laisse de côté
  • des objectifs chiffrés
  • les processus réels, avec les cas à part
  • les profils utilisateurs et leurs usages
  • les données, les règles métier et les reprises d’historique
  • les intégrations avec les outils déjà en place
  • les contraintes : RGPD, hébergement UE/France, sécurité, performance
  • le budget, le planning, les livrables et la recette

En pratique, je pars souvent de signaux simples : Excel partagé, double saisie, validations par e-mail, manque de traçabilité, ou temps perdu chaque semaine sur des tâches manuelles.

Voici la base à vérifier avant envoi :

Point à cadrer Ce que je note
Besoin Le souci concret à régler
Objectifs Des cibles mesurables
Périmètre Ce qui entre en V1, et ce qui sort
Utilisateurs Rôles, droits, contexte d’usage
Données Sources, volumes, migration
Outils liés ERP, CRM, messagerie, compta
Contraintes Hébergement, accès, temps de réponse
Projet Budget, délais, gouvernance, recette

Le but n’est pas de tout prévoir. Le but est de donner une base claire pour comparer les devis sur le même sujet, sans malentendu dès le départ.

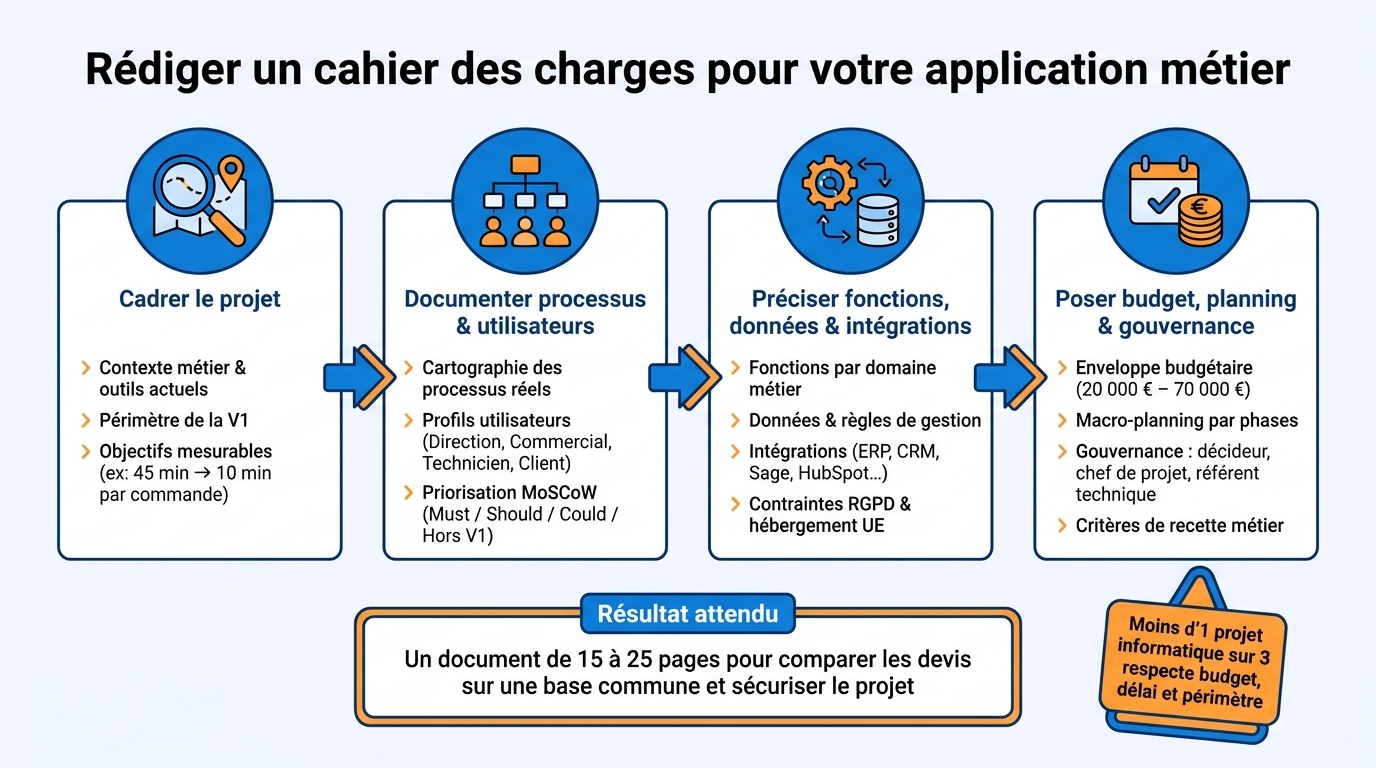

Comment rédiger un cahier des charges pour votre application métier : les 4 étapes clés

Comment rédiger un cahier des charges pour votre application métier : les 4 étapes clés

1. Cadrer le projet : contexte métier, périmètre et objectifs

Décrire l'entreprise, les outils actuels et les points de friction

Avant de parler fonctionnalités, posez le décor. Expliquez votre activité, la façon dont vos équipes travaillent et les contraintes du terrain. Un prestataire qui comprend votre métier fera de meilleurs choix dès le départ.

Indiquez aussi les sites concernés et les outils déjà en place. Pensez à tout, pas seulement aux logiciels “officiels” : fichiers Excel partagés, formulaires maison, échanges par e-mail, messages Teams, carnets papier parfois. Très souvent, ce sont justement ces outils parallèles qui créent les frictions [5][3].

Ensuite, décrivez les irritants du quotidien de façon concrète. Les formules floues comme « le suivi est compliqué » n’aident pas beaucoup. Mieux vaut écrire : « notre responsable commercial passe 5 heures par semaine à consolider manuellement les rapports de ses commerciaux » [3][5]. Même logique pour les validations par e-mail : dites qu’elles ne donnent ni traçabilité ni vue claire sur l’avancement [3].

Définir le périmètre et l'application cible

Une fois le contexte posé, précisez ce que l’application doit prendre en charge et, tout aussi important, ce qui ne sera pas traité. Sans limite claire, un projet a vite fait de déborder, autant sur le planning que sur le budget [5][3].

Prenons un cas simple : la version 1 peut couvrir la saisie des interventions et leur validation par le chef d’équipe, alors que la facturation reste gérée dans Sage et sort du périmètre. Cette précision paraît banale, mais elle évite beaucoup d’aller-retour et de malentendus.

À partir de là, vous pouvez détailler plus sereinement les processus à digitaliser et les profils utilisateurs.

Formuler des objectifs métier mesurables

Quand le périmètre est fixé, transformez chaque besoin en objectif mesurable. Un objectif vague comme « améliorer le suivi » ne permet ni de comparer les devis, ni de vérifier ensuite si le projet a tenu ses promesses.

Objectif vague (à éviter) Cible mesurable (recommandée)
« Améliorer la gestion des commandes » Réduire le traitement d'une commande de 45 à 10 minutes [4]
« Gagner en efficacité » Supprimer 5 heures/semaine de consolidation manuelle [3]
« Meilleur suivi commercial » Zéro ressaisie entre le CRM et l'ERP [4]
« Réduire le délai de validation d'une commande complexe » Valider une commande complexe en moins de 3 secondes [9]

Ces cibles ont un double rôle. D’un côté, elles aident à défendre l’investissement en interne. De l’autre, elles servent de base pour vos critères d’acceptation au moment de valider la livraison.

Comment rédiger un cahier des charges pour une application mobile ou web ?

2. Documenter les processus, les utilisateurs et les priorités

Après les objectifs métier, passez à la façon dont l’activité tourne dans les faits.

Cartographier les processus à digitaliser de bout en bout

Décrivez chaque processus tel qu’il fonctionne aujourd’hui, avec ses étapes, ses validations et ses exceptions. Le prestataire doit voir le terrain, pas une version idéale.

Pour chaque flux à couvrir - par exemple la réception d’une demande client, la validation d’un devis, puis son édition et son envoi - détaillez la séquence exacte : qui lance l’action, à partir de quelle information, quelles validations sont requises, et quel résultat est attendu [3]. Plus c’est précis, moins il y a de place pour les malentendus.

Il faut aussi noter les cas à part. Par exemple, une commande à l’international qui demande des contrôles douaniers en plus, ou une rupture de stock qui bloque une validation [4][6]. C’est souvent là que ça coince. Et si ces cas ne sont pas écrits noir sur blanc, ils reviennent plus tard sous forme de surprises coûteuses pendant le développement.

Lister les profils utilisateurs, leurs rôles et leurs conditions d'usage

Précisez qui utilisera l’application, et dans quel cadre. Ces profils orientent l’interface, les droits d’accès et les contraintes techniques.

Profil Contexte d'usage Droits Besoin clé
Direction Bureau / tablette Lecture seule Vision globale en temps réel
Commercial Mobile / terrain Création / modification Accès aux fiches clients hors connexion
Back-office Bureau Accès complet Gestion des données et exports
Technicien terrain Smartphone Création / mise à jour Mode hors ligne et synchronisation
Client Portail web Lecture seule Suivi de commande ou d'intervention

Ajoutez aussi leur niveau d’aisance numérique. Une interface trop compliquée peut freiner l’usage, même si l’application fonctionne très bien sur le plan technique.

Ces profils aident ensuite à décider ce qui entre, ou non, dans la V1.

Prioriser les besoins pour la version 1

La V1 doit rester cadrée. Elle doit couvrir un flux métier complet, pas empiler des fonctions partielles [8].

La méthode MoSCoW aide à trier sans tourner autour du pot : classez chaque besoin en Must-have (indispensable au lancement), Should-have (important mais non bloquant), Could-have (confort, pour plus tard) ou hors V1 (écarté, mais noté pour la suite) [6]. Notez aussi clairement ce qui ne fera pas partie de la V1.

Ce tri a un effet direct sur le planning et le budget.

Cette priorisation prépare ensuite le cadrage des données, des règles de gestion et des intégrations.

3. Préciser les fonctions, les données, les règles et les intégrations

À ce stade, il faut passer du besoin général à quelque chose de concret. En clair : que doit faire l'application, quelles données doit-elle gérer, et avec quels outils doit-elle échanger. Le plus simple est de rester centré sur la V1. Tout ce qui n'est pas indispensable doit être noté comme hors périmètre. Ça évite de gonfler le projet dès le départ.

Lister les fonctions attendues par domaine métier

Classez les besoins par domaine métier. C'est plus simple à lire, plus simple à chiffrer, et ça aide aussi à repérer ce qui compte dès la première version.

Pour chaque besoin, gardez une formulation simple : rôle, action attendue, résultat métier.

Module Exemple de besoin fonctionnel Résultat attendu
Commercial Créer et suivre des devis clients Réduire le délai devis-commande
Production Affecter des tâches aux techniciens via mobile Supprimer le papier
Finance Générer automatiquement les factures depuis les commandes validées Réduire les erreurs et les retards de facturation
Direction Tableau de bord en temps réel des demandes en cours Identifier les goulots d'étranglement dans le flux

L'idée n'est pas de dresser une liste sans fin. Il faut viser les fonctions qui servent tout de suite. Si une demande semble utile mais peut attendre, notez-la à part. Ça évite le fameux projet qui part dans tous les sens.

Définir les données à centraliser et les règles de gestion

Une fois les fonctions posées, détaillez ce que l'application doit stocker, calculer et valider.

Distinguez bien les données de référence - par exemple les clients ou les produits - des données d'activité comme les commandes, les factures ou les tickets SAV. Pour chaque type de donnée, précisez son origine, son format actuel, son volume estimé et les droits d'accès liés. Ce point compte plus qu'on ne le pense : une donnée mal décrite au départ finit souvent par coûter cher plus tard.

Pensez aussi aux données historiques à reprendre depuis Excel ou un ancien logiciel. C'est souvent un gros poste de coût à prévoir [5][3]. Entre les doublons, les colonnes mal remplies et les formats mixtes, une migration de données peut vite devenir un vrai chantier.

Il faut aussi écrire noir sur blanc les règles de gestion : seuils, validations, exceptions, calculs et changements de statut. Par exemple : toute commande de plus de 5 000 € requiert une validation du responsable ; alerter le manager si un ticket reste sans assignation pendant 48 heures [3].

Pour une PME en France, il faut aussi cadrer les sujets de conformité : RGPD, hébergement des données en France ou dans l'UE, et cohérence comptable. Ce n'est pas du détail. Si ces points arrivent trop tard, ils peuvent bloquer le projet ou forcer des retouches coûteuses.

Identifier les intégrations et les contraintes techniques et d'exploitation

Quand les fonctions et les données sont claires, il faut lister les systèmes avec lesquels l'application devra communiquer.

Recensez tous les outils déjà en place : ERP, logiciel comptable comme Sage ou Pennylane, CRM comme HubSpot, messagerie comme Gmail ou Outlook, ainsi que les API tierces si besoin. Ces connexions doivent apparaître dès le cahier des charges, car elles pèsent souvent lourd dans le coût et dans le délai.

Côté contraintes techniques et d'exploitation, restez concret. Il faut documenter des critères mesurables, pas des formules vagues. Par exemple : 95 % des requêtes doivent répondre en moins de 300 ms pour 500 utilisateurs simultanés [6][1].

Contrainte Ce qu'il faut documenter
Hébergement Cloud / On-premise / France ou UE
Authentification SSO, MFA, gestion des rôles (RBAC)
Migration de données Volume, formats sources (CSV, Excel, SQL), règles de nettoyage
Performance Temps de réponse cible, nombre d'utilisateurs simultanés
Disponibilité Taux d'uptime attendu, délai de résolution des incidents critiques

Plus ces points sont posés tôt, moins vous aurez de zones floues au moment du chiffrage, du choix du prestataire ou du cadrage technique.

4. Poser le budget, le planning, les livrables et les règles du projet

Une fois le besoin cadré sur le plan fonctionnel, il faut poser les règles du jeu. Le budget, les délais, les livrables et la gouvernance font passer le cahier des charges d’un simple document de cadrage à un vrai support de consultation.

Indiquer l'enveloppe budgétaire, les délais et les grandes phases

Indiquez votre budget avec franchise, même sous forme de fourchette. Pour une application métier sur mesure pensée pour remplacer des fichiers Excel ou un outil vieillissant, les projets de PME se situent en général entre 20 000 € et 70 000 € selon le niveau de complexité [10].

Pour le planning, mieux vaut partir sur un macro-planning par grandes phases avec des jalons cibles : cadrage, design, développement, intégration, recette, formation, mise en production, puis hypercare [6]. C’est simple, lisible, et ça laisse de la marge pour ajuster sans perdre le fil.

Plus votre document est précis, plus les devis seront faciles à comparer [1]. Et le budget, à lui seul, ne règle pas tout. Il faut aussi savoir qui tranche, qui valide et qui suit le projet au quotidien.

Définir la gouvernance, les livrables attendus et les critères de recette

Dès le cahier des charges, nommez les rôles côté interne : un décideur final, un chef de projet métier et, si besoin, un référent technique [6]. Le premier arbitre. Le deuxième valide les besoins. Le troisième vérifie que tout tient la route sur le plan technique. Sans cette répartition, les allers-retours s’enchaînent et les décisions prennent du retard.

Demandez aussi les livrables dont vous aurez besoin pour piloter le projet et faire vivre l’application après sa livraison. Par exemple :

  • documentation technique
  • jeux de tests
  • supports de formation
  • plan de déploiement
  • maintenance et évolutions après la mise en production [6]

La recette doit, elle aussi, être formulée avec des critères métier. Pas en termes flous, mais avec des cas concrets. Par exemple : une demande d’intervention doit aller de la création à la clôture sans ressaisie manuelle [3].

Ces points servent ensuite de base commune pour lire les propositions avec le même niveau d’exigence.

Utiliser le document pour comparer les devis et sécuriser le projet

Un cahier des charges bien posé oblige tous les prestataires à répondre sur le même périmètre. Pensez aussi à lister ce qui sort de la V1. C’est souvent là que les écarts de devis se cachent [6].

Pour comparer les offres de façon propre, préparez une grille d’évaluation simple avec des critères pondérés, comme :

  • la couverture fonctionnelle
  • l’approche technique
  • les délais proposés
  • les conditions de maintenance
  • le coût global : développement, hébergement et maintenance [3][6]

Le prix compte, bien sûr. Mais s’il devient votre seul filtre, vous risquez de comparer des offres qui n’ont, au fond, pas grand-chose à voir.

Conclusion : ce qu'il faut documenter avant de lancer le projet

À la fin du cadrage, le cahier des charges doit rassembler tout ce qu'il faut pour consulter un prestataire et comparer les devis sur une base commune. Pas besoin d'un document qui anticipe tout dans les moindres détails. Ce qui compte, c'est de poser noir sur blanc les choix qui structurent le projet.

Que vous cherchiez à remplacer un fichier Excel, à automatiser une validation manuelle, à fiabiliser un suivi commercial ou à mieux organiser un SAV, le sujet de fond reste le même : clarifier le besoin avant de choisir la solution.

Pour la plupart des projets de PME, un document de 15 à 25 pages suffit dans la majorité des cas [2][7]. Le but n'est pas de tout prévoir, mais de fixer les décisions qui ne doivent pas bouger en cours de route [5].

Les points essentiels à retenir

Avant l'envoi, vérifiez que votre document couvre bien les points suivants :

  • Le problème à résoudre, exprimé avec les mots du métier, pas avec des fonctions techniques
  • Les objectifs mesurables : ce que vous voulez améliorer, avec des indicateurs concrets
  • Les processus réels, y compris les cas à part
  • Les profils utilisateurs et leurs conditions d'usage (bureau, terrain, mobile)
  • Les données à centraliser : origine, volume, migrations
  • Le périmètre de la V1 : ce qui est indispensable au lancement, et ce qui peut attendre
  • Les intégrations et contraintes non négociables (RGPD, hébergement, outils existants)
  • L'enveloppe budgétaire et les délais cibles, même sous forme de fourchette
  • Les critères de recette : comment valider l'outil

Faites valider le document en interne avant toute consultation. Vérifiez aussi qu'il est daté, numéroté et approuvé par les parties prenantes clés [5][4]. Sinon, chacun risque d'y voir son propre projet et d'en tirer sa propre lecture [7].

FAQs

Qui doit rédiger le cahier des charges ?

La rédaction doit être menée par le dirigeant, le chef de projet ou le responsable opérationnel, avec les utilisateurs clés.

Pourquoi ? Parce que l’entreprise est la seule à bien connaître ses processus, ses contraintes et sa façon de travailler au quotidien.

La première version doit donc venir d’elle. Le prestataire peut aider à la construire pendant le cadrage, poser les bonnes questions et mettre de l’ordre dans les idées. En revanche, il ne doit pas la rédiger seul. Sinon, il risque de pousser la réflexion dans le sens de sa propre solution.

Quand faut-il sortir une demande de la V1 ?

Il faut sortir de la V1 tout ce qui n’est pas indispensable pour régler le problème métier principal. Le but est simple : garder un périmètre minimum utile et éviter un développement qui s’étire trop longtemps.

Concrètement, la V2 doit accueillir ce qui peut attendre un peu : les besoins non immédiats, les statistiques prédictives complexes ou les interfaces très personnalisées. Cette façon de faire permet de livrer plus vite, de mettre l’outil entre les mains des équipes, puis de l’ajuster à partir des retours du terrain.

Comment savoir si le budget prévu est réaliste ?

Pour voir si votre budget tient la route, donnez une fourchette budgétaire plutôt qu’un chiffre figé. En France, en 2026, un MVP d’application métier se situe souvent entre 5 000 € et 80 000 €, selon le niveau de complexité.

Prévoyez dès le départ les grands postes de dépense : build, intégrations, sécurité, tests, formation et maintenance. Ajoutez aussi une réserve de 10 à 15 % pour absorber les écarts. C’est souvent là que le projet évite de déraper au premier imprévu.

Faites aussi une séparation nette entre le MVP et tout le reste. Dit simplement : qu’est-ce qui est indispensable pour lancer, et qu’est-ce qui peut attendre la suite ? Cette distinction aide à garder le cap quand les arbitrages deviennent serrés.

Dans les faits, les intégrations et la reprise de données font souvent grimper la facture en premier. Sur le papier, ça peut sembler simple. En pratique, c’est souvent là que les estimations se tendent.

Julien Thomas, cofondateur et CEO de Ziema

Écrit par

Julien Thomas

Co-fondateur & CEO de Ziema

Je dirige Ziema, où nous concevons les logiciels métier que les éditeurs du marché ne font pas : applications métier, plateformes opérationnelles et SaaS verticaux. Au forfait, avec un périmètre et un délai engagés. Nos références : 24 Heures Le Mans, E.Leclerc, Théra-Connect.

Suivre sur LinkedIn

Votre première application métier en production en 30 jours.

On développe l'application métier calquée sur votre activité, celle qui vous fait gagner le plus de temps. Le code vous appartient.

  • Le code livré sur votre infrastructure, à votre nom
  • En production en 30 jours, du cadrage à la mise en ligne
  • Prix ferme une fois le périmètre validé

Une question sur votre projet ?

Décrivez-le en deux lignes, on vous répond sous 24h.
