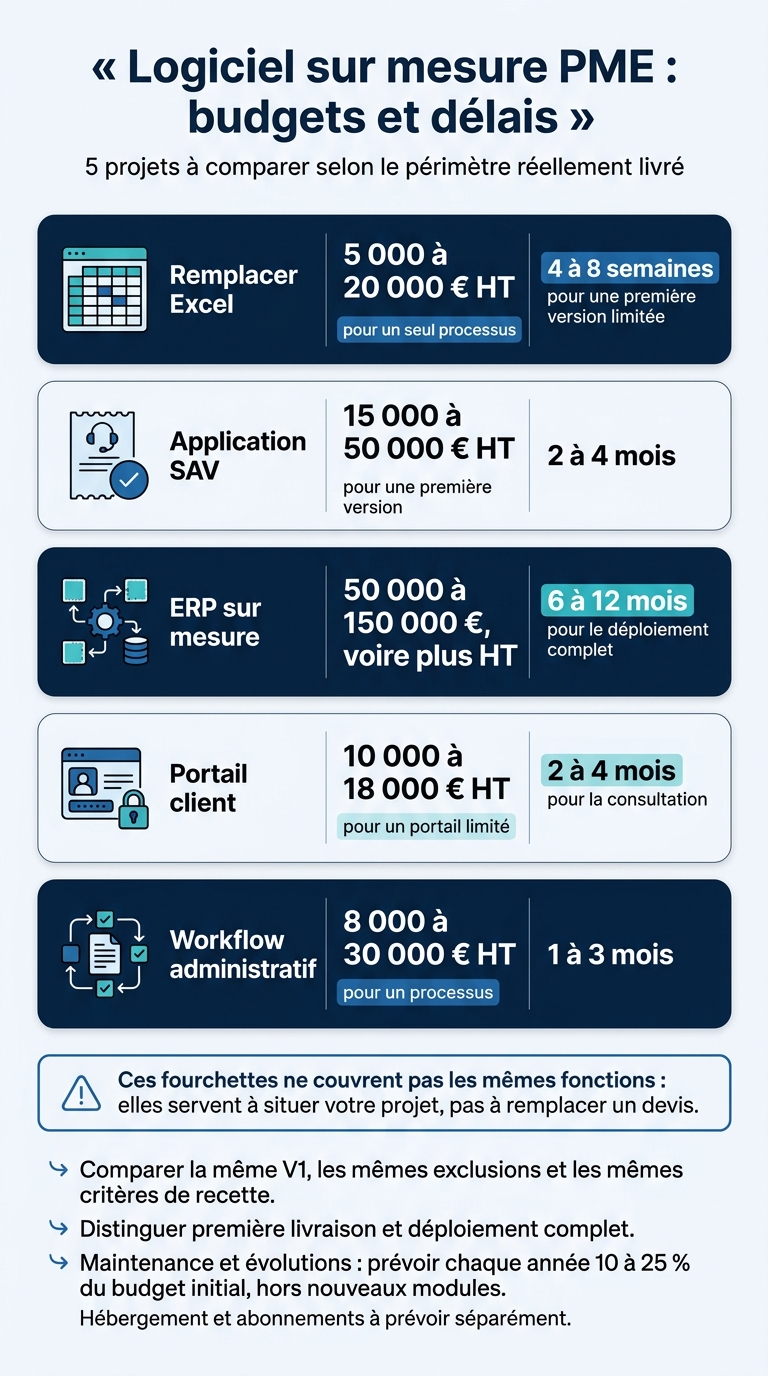

Pour comparer vos devis, je vous conseille de chiffrer d’abord une première version précise, puis ses extensions. Selon le projet, le budget va de 5 000 € HT pour un outil ciblé à plus de 150 000 € HT pour un ERP étendu. Les règles métier, les données à reprendre et les connexions aux autres logiciels expliquent une grande partie des écarts.

Voici les repères que je retiens pour les cinq projets :

Comparaison rapide

Projet Budget indicatif HT Délai à prévoir
Remplacer Excel 5 000 à 20 000 € pour un seul processus 4 à 8 semaines pour une première version limitée
Application SAV 15 000 à 50 000 € pour une première version 2 à 4 mois
ERP sur mesure 50 000 à 150 000 €, voire plus 6 à 12 mois pour le déploiement complet
Portail client 10 000 à 18 000 € pour un portail limité 2 à 4 mois pour la consultation
Workflow administratif 8 000 à 30 000 € pour un processus 1 à 3 mois

Ces fourchettes ne couvrent pas les mêmes fonctions : elles servent à situer votre projet, pas à remplacer un devis.

Avant de signer, je vérifie <u>ce qui est inclus, optionnel ou exclu</u> : migration, tests, formation, sécurité, accès au code et support. Je distingue aussi la première livraison du déploiement complet, puis je prévois les coûts après lancement : hébergement, abonnements et 10 à 25 % du budget initial par an pour la maintenance et les évolutions, hors nouveaux modules.

Logiciel sur mesure PME : budgets et délais

Logiciel sur mesure PME : budgets et délais

1. Remplacer Excel par une application métier

Budget indicatif HT

Le prix dépend surtout des règles métier et des intégrations à reprendre. Comptez 5 000 à 20 000 € HT pour un outil mono-processus, contre 15 000 à 40 000 € HT pour une application multi-processus avec validations, import des données historiques et connexion comptable.[5][6][7]

Délai de première livraison

Le nombre de processus à reprendre dès la première version détermine largement le délai.

Une première version utilisable en 4 à 8 semaines demande un périmètre limité : un seul processus, trois à cinq écrans, un ou deux rôles et des données prêtes à importer.

Pour plusieurs processus liés, prévoyez plutôt 2 à 4 mois, préparation des données, recette et formation comprises. Faites préciser dans le devis les écrans, les calculs et les données prévus dans le premier lot.[2][4]

Périmètre et facteurs de coût

Commencez par inventorier les classeurs, les macros, les formules clés et les liens externes. Précisez aussi qui peut consulter, modifier et valider les données.

Limitez la version 1 aux formulaires nécessaires, aux calculs métier, à la recherche, aux droits d’accès et à un ou deux tableaux de bord. L’application mobile et les analyses avancées peuvent attendre. Pour la comptabilité, demandez deux chiffrages séparés : un export simple et une synchronisation aller-retour avec Sage.[1][3]

Excel suffit encore si le fichier reste stable, sert à une ou deux personnes et demande peu de traçabilité. Choisir entre un logiciel sur mesure ou un SaaS standard dépend de vos besoins si ses fonctions couvrent le besoin sans adaptation lourde. Le sur-mesure s’impose lorsque les doubles saisies, les classeurs parallèles ou les règles de validation propres à l’entreprise bloquent le travail au quotidien.[8]

Le cas suivant change d’échelle : le SAV ajoute des rôles, des tickets et des échanges avec les clients.

Combien ça coûte de créer un logiciel ? Je partage mes chiffres.

2. Créer une application métier SAV

Le budget d’une application SAV grimpe vite lorsqu’elle doit gérer les tickets, leur affectation et les interventions sur le terrain.

Budget indicatif HT

Comptez 15 000 à 50 000 € HT pour une première version utilisable : gestion des tickets, affectation des techniciens, suivi des statuts et historique des clients et des équipements. Pour une version complète et intégrée, prévoyez plutôt 40 000 à 150 000 € HT. Ce budget couvre la mobilité, les pièces détachées, les signatures et les connexions au CRM ou à l’ERP.[2][10]

Délai de première livraison

Prévoyez 2 à 4 mois pour un parcours simple de bout en bout : ticket → qualification → affectation → intervention → compte rendu → clôture. Ce délai comprend le cadrage, le développement, les tests et les premiers retours du terrain.

Planifiez ensuite la reprise de l’historique, la formation, le pilote terrain et les intégrations supplémentaires.[2]

Périmètre et facteurs de coût

Séparez bien le support centralisé de la gestion des interventions terrain. Regrouper les demandes et affecter un technicien demande moins de travail que planifier les interventions selon les compétences, les zones et les disponibilités. Pour démarrer, concentrez-vous sur les priorités, les échéances, les notes d’intervention, les pièces jointes et les notifications.

Les engagements de délai coûtent davantage à gérer lorsqu’ils doivent tenir compte des jours ouvrés, des pauses, des relances et des escalades. Même logique pour la mobilité : un accès en ligne demande moins de travail qu’un mode hors connexion avec synchronisation. Pour la version complète, chiffrez séparément les stocks de pièces, les signatures électroniques et les échanges bidirectionnels avec le CRM ou l’ERP.

Gardez l’optimisation des tournées, le portail client et la facturation automatique pour plus tard. Testez d’abord l’application avec un petit groupe de techniciens. Avant de la déployer auprès de tous, mesurez le délai d’affectation et la proportion de comptes rendus exploitables.

3. Développer un ERP sur mesure

Le devis augmente surtout lorsque plusieurs fonctions doivent partager les mêmes données : achats, stocks, ventes et, parfois, production.

Budget indicatif HT

Comptez 50 000 à 150 000 € HT pour un ERP destiné à une PME, couvrant ces fonctions et le reporting. Ce budget concerne un ensemble prêt à fonctionner, pas un module isolé. Un projet multi-sites ou une production complexe peut dépasser cette fourchette.

Vérifiez si le devis comprend le cadrage, la migration, la formation et l’accompagnement au démarrage. Demandez un chiffrage séparé pour l’hébergement et la maintenance.[14]

Délai de déploiement complet

Un premier module peut être disponible plus tôt, mais prévoyez généralement 6 à 12 mois pour le déploiement complet. Ce délai doit couvrir la migration, la recette, la formation et la bascule. Avec une production complexe ou plusieurs sites, le projet peut dépasser 12 mois.[14]

Périmètre et facteurs de coût

Définissez d’abord les fonctions prioritaires : achats et fournisseurs, stocks et entrepôts, ventes et devis, puis production selon vos besoins. Les nomenclatures, ordres de fabrication, contraintes de capacité, sous-traitance, contrôles qualité et suivi par lot font vite monter la facture.

Pour un projet multi-sites, précisez les transferts entre entrepôts, les droits d’accès locaux et le reporting consolidé par site. Reportez les prévisions avancées, l’application mobile et la consolidation de groupe si vous pouvez vous en passer au démarrage.[13]

Traitez la reprise des données comme un lot distinct. Précisez les sources à reprendre, les années d’historique, le nettoyage, le dédoublonnage, les imports de test et le rapprochement des stocks. Demandez aussi des critères de validation avant la bascule : des fichiers Excel incohérents coûtent plus cher à nettoyer qu’à importer.[11]

À périmètre égal, comparez l’ERP standard, l’ERP standard personnalisé et le sur-mesure. Le standard réduit le développement et aide à contenir le devis. La version personnalisée ajoute des extensions qu’il faudra maintenir. Le sur-mesure suit vos règles métier, mais exige davantage de conception et de tests. Garder une comptabilité standard et ne développer que les processus spécifiques reste souvent le meilleur compromis.[12]

Le portail client ajoute une autre contrainte : des utilisateurs externes et des droits d’accès plus fins.

4. Créer un portail client

Budget indicatif HT

Pour un portail B2B au périmètre limité, mais exigeant en sécurité et en intégration, comptez 10 000 à 18 000 € HT. Ce budget couvre une connexion sécurisée, les factures, les contrats, le compte client et le suivi des commandes ou des tickets. Il suppose peu de rôles et des échanges de données limités. Un portail transactionnel peut dépasser 50 000 € HT[15][16][17].

Le coût dépend surtout des rôles des utilisateurs externes, des droits d’accès et des échanges avec les systèmes internes.

Délai de première livraison

Prévoyez 2 à 4 mois pour une première version centrée sur la consultation. Si le portail doit gérer les commandes, les tarifs spécifiques, le paiement et les intégrations, comptez plutôt 6 à 9 mois.

Demandez quelles fonctions seront utilisables à chaque livraison. L’accès aux documents ne veut pas dire que les commandes en ligne sont prêtes[15][16][17].

Périmètre et facteurs de coût

Les fonctions transactionnelles ajoutent la gestion des tarifs, des validations et des paiements, ainsi que les tests associés. Les synchronisations bidirectionnelles avec l’ERP ou le CRM font aussi grimper la facture, surtout lorsqu’elles fonctionnent en temps réel[16][17][18].

Définissez les droits par entreprise et par utilisateur : plus les rôles se multiplient, plus le projet s’alourdit. Lors de la recette, vérifiez qu’aucun utilisateur ne peut accéder aux documents d’un autre compte, même par un lien direct. Le devis doit aussi préciser la gestion des invitations, la révocation des accès, l’authentification multifacteur et les journaux d’activité[16][17][19].

Pour respecter le budget initial, gardez pour plus tard le paiement, les catalogues personnalisés, le stock en temps réel et les validations complexes. Suivez le nombre de clients actifs, les téléchargements et les tickets évités. Demandez un chiffrage séparé pour l’hébergement, la maintenance, les alertes et les éventuelles licences de connecteurs.

Le cas suivant porte sur un workflow interne, avec d’autres arbitrages de coût et de délai.

5. Automatiser un workflow administratif

C’est le cas le plus simple à cadrer : un seul flux, des règles claires et peu d’intégrations. Le coût dépend surtout de la complexité des règles, pas du nombre de formulaires.

Budget indicatif HT

Comptez 8 000 à 30 000 € HT pour un processus bien délimité : formulaire, validation, statuts, documents et notifications simples. Si le workflow implique les achats, la finance et la direction, demandez un chiffrage séparé[9].

Délai de première livraison

Prévoyez 1 à 3 mois pour un flux utilisable de bout en bout. Gardez du temps pour le cadrage, puis pour tester le parcours sur des cas réels : demande incomplète, refus, absence du valideur ou doublon. Mieux vaut terminer un processus que livrer plusieurs circuits à moitié automatisés[9].

Périmètre et facteurs de coût

Les exceptions coûtent plus cher que le nombre d’approbateurs. Seuils de montant, délégations, corrections, relances et escalades font grimper le devis. Précisez qui décide à chaque étape et comment une demande bloquée peut reprendre son parcours.

Pour les documents, limitez la première version aux modèles nécessaires, à la génération de PDF et à un historique consultable. Si vous avez besoin d’une signature électronique, indiquez le niveau attendu, l’identité des signataires et les modalités de conservation des preuves. La signature qualifiée ne s’impose que pour les documents à fort enjeu juridique[20][21]. Distinguez les frais d’intégration, l’abonnement et le coût par document.

Une synchronisation bidirectionnelle avec Sage ou un logiciel de gestion des achats demande plus de travail qu’un export CSV. Reportez si possible l’OCR avancé, l’application mobile native, les tableaux de bord complexes et le moteur de règles entièrement configurable. Mesurez l’adoption et le temps de traitement avant d’étendre le workflow.

Comparer les coûts, les délais et les contraintes

Après les cinq cas présentés, cette grille aide à comparer les devis sur un même périmètre.

Budgets de développement et coûts récurrents

Comparez les périmètres, pas seulement les prix. Chaque devis doit préciser les utilisateurs concernés, les volumes de données, les intégrations et les prestations incluses : cadrage, conception, développement, tests, migration, déploiement, formation et pilotage.

Scénario Version minimale Version étendue À exclure du devis
Remplacement d’Excel 8 000 à 20 000 € HT : un processus 20 000 à 60 000 € HT : plusieurs processus Nettoyage, reprise des calculs et formation à chiffrer séparément
Application SAV 20 000 à 60 000 € HT 40 000 à 80 000 € HT : intégrations Stock, facturation et mobile si non prioritaires
ERP sur mesure Premier lot fonctionnel : selon le cadrage 80 000 à 250 000 € HT ou plus Migration globale, interfaces comptables et accompagnement à chiffrer séparément
Portail client 15 000 à 40 000 € HT 40 000 à 120 000 € HT : transactions Paiement, authentification avancée et synchronisation à chiffrer séparément
Workflow administratif 5 000 à 25 000 € HT Extension à plusieurs services : chiffrage séparé Signature, OCR et connexions externes si non prioritaires

Le prix du développement ne couvre pas tout. Distinguez les autres postes : hébergement, sauvegardes, supervision, maintenance, support, abonnements tiers, évolutions, TVA, licences, matériel, demandes de changement et reprise des données.

Pour les délais, gardez la même logique : comparez la première version utile et le déploiement complet séparément.

Première livraison et déploiement complet

Scénario Première livraison utile Déploiement complet
Remplacement d’Excel 6 à 10 semaines pour un module ciblé 3 à 6 mois pour une application élargie
Application SAV 2 à 4 mois pour une version minimale 3 à 8 mois selon les interfaces et le périmètre
ERP sur mesure Premier lot fonctionnel 6 à 12 mois
Portail client À estimer après cadrage 3 à 5 mois pour un portail limité ; transactions à rechiffrer
Workflow administratif Quelques semaines pour un premier flux ciblé Généralisation après le premier flux ciblé

Le calendrier ne s’arrête pas à la livraison du code. Il doit aussi prévoir la migration, la formation, la recette et la stabilisation. La disponibilité des référents métier, la qualité des données et les intégrations externes pèsent autant que le développement.

Le nombre de règles, d’intégrations et de rôles à gérer fait aussi varier les délais.

Les choix de périmètre qui font varier le prix

Scénario Ce qui augmente le prix Ce qui allonge le délai À exclure du premier lot si non prioritaire
Remplacement d’Excel Calculs et validations complexes ; application web interne avec droits par rôle Nettoyage des fichiers et reprise de l’historique Analyses avancées et IA à chiffrer à part
Application SAV Engagements de délai complexes, profils multiples Reprise des tickets, connexions au stock et à la facturation Mode hors connexion et tri automatique à chiffrer à part
ERP sur mesure Règles interservices et droits multi-sites Migration des référentiels et interfaces comptables Mobilité et IA à chiffrer à part
Portail client Transactions et séparation des accès clients Synchronisation au SI et tests de sécurité Paiement et assistance IA à chiffrer à part
Workflow administratif Exceptions, délégations et validations Reprise de l’historique et connexions externes OCR et signature électronique à chiffrer à part

Le devis doit préciser chacun de ces points. Un portail en lecture seule ne demande pas le même travail qu’une plateforme transactionnelle : accepter des paiements ou des demandes ajoute des contrôles, des notifications et une gestion des erreurs.

De même, le mode hors connexion exige une synchronisation supplémentaire. Et si les anciennes données sont peu fiables, il faut les nettoyer et les valider avant de les reprendre.

Avantages et limites de chaque projet

Scénario Bénéfice attendu Limites et risques
Remplacement d’Excel Informations centralisées, moins de doubles saisies Migration, conduite du changement et risque de numériser un mauvais processus
Application SAV Historique traçable, interventions mieux coordonnées Adoption liée à l’ergonomie et aux notifications
ERP sur mesure Données cohérentes entre services Investissement élevé, migration et mise en production délicates
Portail client Autonomie des clients, moins de demandes administratives Sécurité des accès, données à jour et adoption
Workflow administratif Validations plus rapides, suivi visible Contournement du circuit ou exceptions mal traitées

Les gains dépendent de la qualité livrée et de l’usage réel. Mesurez-les dès la première version. Faites aussi préciser dans le devis l’accès au code, la documentation, l’export des données et les conditions de reprise.

La suite porte sur le devis lui-même et ce qu’il doit détailler, ligne par ligne.

Que vérifier dans un devis logiciel ?

Au-delà du budget et des délais, chaque poste du devis doit être clair : livrable, prix HT, TVA, statut (inclus, optionnel ou exclu), quantités, jours, dates et éléments attendus du client. Le tableau ci-dessous permet de vérifier ces points, ainsi que les hypothèses retenues pour le chiffrage.

Poste du devis Informations à exiger Signal d’alerte
Périmètre et exclusions Fonctions de la V1, limites, abonnements tiers et prestations hors périmètre Périmètre sans détail
Cadrage et UX Ateliers, règles métier, parcours, maquettes à valider, besoins mobiles et accessibilité Développement lancé sans validation des parcours
Développement Technologies, environnements, responsabilités, revues de code et hypothèses de performance Livrables techniques non définis
API et intégrations Systèmes concernés, documentation vérifiée, authentification, sens des flux, fréquence, quotas et gestion des erreurs Prix ferme sans examen de l’API
Migration Sources, formats, volumes, nettoyage, dédoublonnage, import test et contrôle des données reprises Migration chiffrée sans hypothèses
Tests et recette Tests fonctionnels, de sécurité et de performance ; critères d’acceptation, délai de validation, anomalies bloquantes et correctifs inclus Aucun moyen de refuser un livrable non conforme
Déploiement et formation Environnement de préproduction, retour arrière et suivi après lancement ; public, durée et supports de formation Prestation limitée à la mise en ligne
Jalons et paiements Livrables vérifiables, échéances associées, conséquences des retards et traitement des désaccords Solde exigible avant la recette
Imprévus et changements Réserve identifiée, conditions de mobilisation, chiffrage et accord écrit avant les travaux supplémentaires Suppléments facturés sans validation
Hébergement et sauvegardes Hébergeur, localisation, capacité et supervision ; fréquence des sauvegardes, durée de conservation et tests de restauration Sauvegardes sans procédure de restauration
Sécurité et RGPD Droits d’accès, chiffrement, journaux, mises à jour et gestion des incidents ; annexe de sous-traitance si nécessaire Conformité RGPD annoncée sans engagements
Maintenance et support Garantie après recette, distinction entre corrections et évolutions, horaires, délais de réponse et de résolution, tarifs supplémentaires Support sans limites ni délais définis
Code et documentation Propriété du code, date de transfert de propriété, licences tierces, dépôts, scripts, schémas, accès administrateur et modalités de reprise Code livré sans instructions de déploiement

L’annexe RGPD doit préciser l’objet, la durée et la finalité du traitement, les catégories de données, les personnes concernées, les sous-traitants ultérieurs et les modalités de restitution ou de suppression.[22][23]

Une fois le périmètre défini, vérifiez le mode de facturation. Choisissez le forfait si le périmètre est figé, la régie si les règles évoluent. En régie, demandez les taux, l’effort estimé, un suivi du temps consommé et une alerte avant tout dépassement.

Point à comparer Forfait Régie / temps passé
Flexibilité Changements généralement soumis à avenant Priorités ajustables pendant le projet
Visibilité du coût Forte pour le périmètre et les hypothèses signés Dépend du temps consommé ; plafond à négocier
Obligations du client Fournir les informations et valider les livrables à temps Arbitrer régulièrement les priorités et contrôler les dépenses

Pour comparer un logiciel standard à un logiciel sur mesure, précisez l’édition, les modules, la configuration, les utilisateurs, l’hébergement et le contrat. Comparez ensuite, sur une même durée, les licences, l’intégration, la migration, la formation, les mises à jour et le support.

Reste à fixer le contenu de la première version et les coûts à prévoir après la mise en ligne.

Conclusion : définir la première version et prévoir l’après-lancement

Après avoir comparé les cas, recentrez chaque devis sur une seule V1 livrable.

Partez d’un seul problème métier mesurable. Vous pourrez élargir le logiciel une fois les résultats validés. Précisez les utilisateurs concernés, le parcours indispensable et 2 ou 3 critères de recette. Attribuez un budget et un jalon à chaque module supplémentaire.

Dès le chiffrage, prévoyez les droits d’accès, les exceptions métier, les intégrations et la reprise des données. Incluez aussi l’hébergement, les sauvegardes et les journaux d’audit.

Prévoyez chaque année 10 à 25 % du budget initial pour la maintenance et les évolutions, hors nouveaux modules.[1]

Voici les arbitrages à examiner avant de signer.

Scénario V1 à chiffrer Version étendue à chiffrer séparément Délai de première livraison
Remplacement d’Excel Données, droits d’accès et flux de travail Historique et intégrations 6 à 12 semaines
Application SAV Tickets, affectation et suivi Planning, stocks et mobilité 8 à 16 semaines
ERP sur mesure Premier module fonctionnel Autres modules et interfaces 2 à 4 mois
Portail client Connexion sécurisée, documents et demande Paiements et synchronisation en temps réel 8 à 14 semaines
Workflow administratif Un circuit de validation traçable Plusieurs services et intégrations 4 à 10 semaines

Pour comparer les devis, demandez la même V1, les mêmes exclusions, les mêmes critères de recette et les mêmes coûts récurrents.

FAQs

Comment calculer la rentabilité de mon logiciel sur mesure ?

Calculez le coût total sur trois à cinq ans : développement, maintenance (10 % à 25 % du coût initial par an), hébergement et évolutions. Comparez ce montant au coût des autres solutions, en incluant les abonnements, les modules et les frais moins visibles : temps perdu, doubles saisies et erreurs.

Estimez ensuite les gains annuels nets : temps économisé, erreurs évitées et revenus supplémentaires. Le projet devient rentable lorsque ces gains cumulés couvrent l’investissement total, souvent en moins de deux à trois ans.

Quelle marge prévoir pour les imprévus du projet ?

Prévoyez une marge d’environ 20 % du budget initial pour la première année. Elle permettra de couvrir les évolutions du projet, les changements du cahier des charges et les contraintes techniques imprévues.

Intégrez aussi, dès le départ, le coût annuel de la maintenance et du support : comptez en moyenne 10 % à 25 % du coût de développement initial.

Comment changer de logiciel sans interrompre mon activité ?

Privilégiez une livraison par lots plutôt qu’un basculement de tout le système en une seule fois. Vous pourrez ainsi sécuriser la migration des données, tester les fonctionnalités en conditions réelles et ajuster le projet entre deux mises en production.

Validez chaque étape clé - conception, développement et recette - pour vérifier que l’outil fonctionne et que les utilisateurs l’adoptent avant son intégration complète. Ces vérifications limitent les risques pour l’activité quotidienne.

Julien Thomas, cofondateur et CEO de Ziema

Écrit par

Julien Thomas

Co-fondateur & CEO de Ziema

Je dirige Ziema, où nous concevons les logiciels métier que les éditeurs du marché ne font pas : applications métier, plateformes opérationnelles et SaaS verticaux. Au forfait, avec un périmètre et un délai engagés. Nos références : 24 Heures Le Mans, E.Leclerc, Théra-Connect.

Suivre sur LinkedIn

Votre première application métier en production en 30 jours.

On développe l'application métier calquée sur votre activité, celle qui vous fait gagner le plus de temps. Le code vous appartient.

  • Le code livré sur votre infrastructure, à votre nom
  • En production en 30 jours, du cadrage à la mise en ligne
