7 étapes pratiques pour réussir la bascule ERP en PME : périmètre restreint, migrations répétées, tests métier, runbook et hypercare.
Julien Thomas
Co-fondateur & CEO, Ziema

Je vais droit au but : une bascule ERP ratée bloque vite la facturation, les stocks, la compta ou la paie. Pour une PME, le plan doit tenir en 7 étapes simples, du choix entre SaaS et sur-mesure jusqu’au support des premières semaines.
En pratique, je retiens ceci :
Le point clé est simple : si un seul maillon lâche, la bascule peut se tendre. Dans une PME française, cela touche vite des sujets comme la TVA, la DSN, les stocks ou les rapprochements comptables.
Vue rapide :
| Étape | Ce que je fais | But |
|---|---|---|
| 1 | Je cadre le périmètre | Éviter de surcharger le go-live |
| 2 | Je prépare la migration | Réduire les erreurs de données |
| 3 | Je teste les flux métier | Vérifier que l’activité passe |
| 4 | Je fixe les rôles | Savoir qui tranche en cas de blocage |
| 5 | Je valide une date réaliste | Limiter la tension au démarrage |
| 6 | J’exécute avec un plan précis | Garder la main sur chaque jalon |
| 7 | Je lance l’hypercare | Corriger vite les incidents |
En clair, je ne cherche pas un démarrage “parfait”. Je cherche une ouverture stable, avec des contrôles nets, des décisions rapides et un suivi serré des premiers jours.

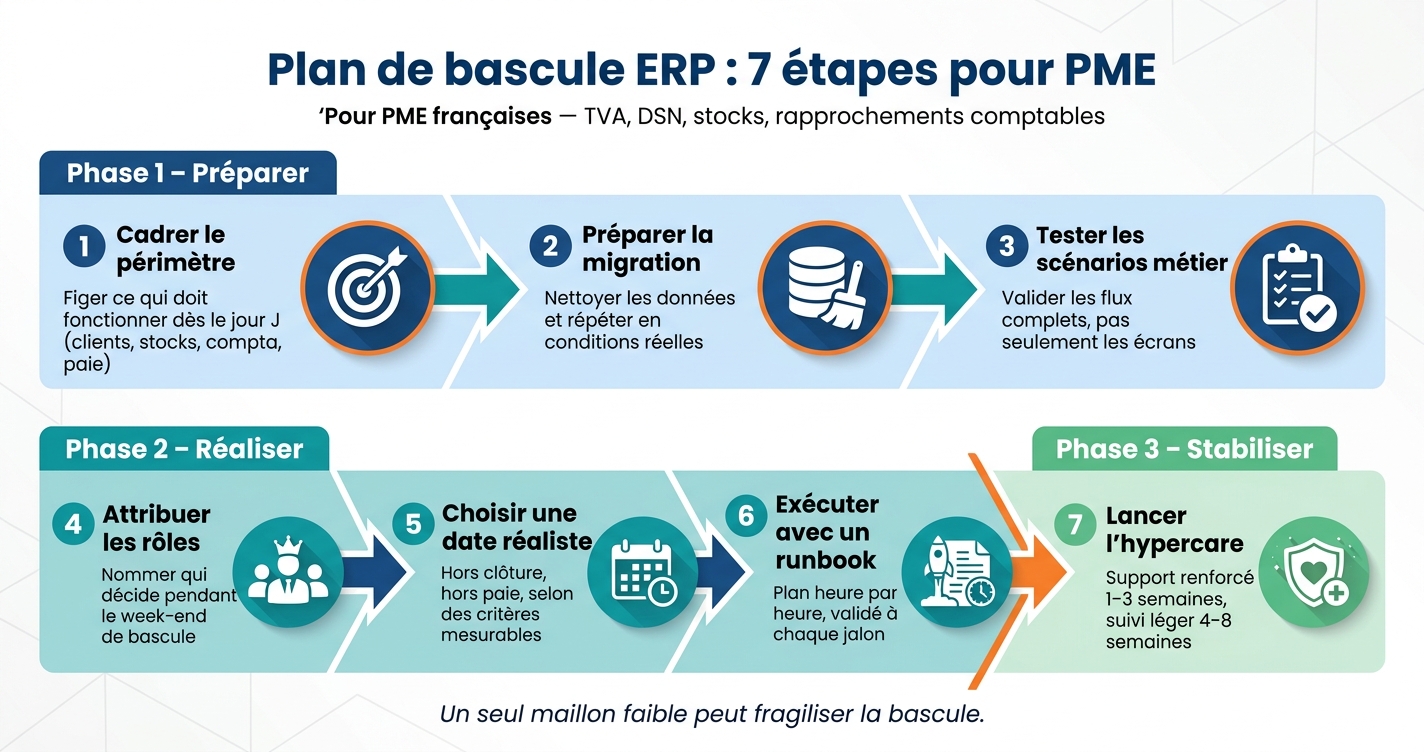

Plan de bascule ERP en 7 étapes pour PME
Une fois le mode de bascule choisi, commencez par figer le périmètre. L'idée est simple : décider ce qui doit marcher dès le jour J, sans tout faire entrer de force dans la première mise en service.
Pour une PME française, le socle comprend en général :
Les tableaux de bord avancés peuvent attendre la phase 2. C'est souvent le bon choix : mieux vaut un démarrage propre sur les flux clés qu'un projet trop chargé qui vacille au moment de la bascule.
Construisez ensuite le planning à rebours depuis la date de go-live. Prenez si possible un week-end calme, puis remontez semaine après semaine pour placer les jalons : gel des données, dernière migration à blanc, recette utilisateurs, formation. Écartez les clôtures mensuelles, les clôtures annuelles et les périodes de paie. Ces moments sont déjà sous tension, inutile d'en rajouter.
| Périmètre | Priorité | Type | Responsable |
|---|---|---|---|
| Données clients / fournisseurs | Critique | Données | Responsable commercial / achats |
| Commandes ouvertes et stocks | Critique | Processus | Responsable logistique |
| Factures impayées et soldes comptables | Critique | Financier | DAF / comptabilité |
| Paie et dossiers RH | Haute | Légal | DRH |
| Tableaux de bord avancés | Faible (phase 2) | Stratégique | Analyste data |
Une migration mal préparée peut bloquer la reprise d'activité dès le jour J. Et le problème vient souvent de choses très concrètes : doublons dans la base clients, unités mélangées dans le catalogue produits, factures ouvertes dont les montants impayés n'ont pas été revus.
La règle tient en une phrase : nettoyez avant de migrer, pas après.
Prévoyez des migrations à blanc avec des volumes réels avant le go-live. Pas une version allégée, pas un simple test de principe. Il faut se rapprocher au maximum des conditions de production. Chaque répétition doit suivre un mode opératoire précis : source de la donnée, règle de transformation, point de contrôle et critère de rejet. Ce document servira ensuite de base pour les tests de bascule.
| Objet de données | Système source | Tâche de nettoyage | Méthode de migration | Contrôle de validation |
|---|---|---|---|---|
| Base clients | CRM / ancien ERP | Suppression des doublons, correction des e-mails | API / ETL | Comptage des enregistrements |
| Catalogue produits | Excel / ancien ERP | Harmonisation des unités et des références SKU | Import en masse | Contrôle par échantillon aléatoire |
| Factures ouvertes | Logiciel comptable | Vérification des montants impayés | Script / manuel | Rapprochement avec la balance comptable |
| Stocks | Journal entrepôt | Réconciliation avec un inventaire physique | Import scripté | Audit de la valeur de stock |
Un écran qui s'affiche bien ne prouve pas que le processus tient. Ce qu'il faut tester, c'est la chaîne complète : dernière facture émise dans l'ancien système, export, import, première facture dans le nouvel ERP, mouvement de stock, puis synchronisation des interfaces. C'est comme faire rouler la voiture sur route, pas juste allumer le tableau de bord.
C'est le seul moyen de voir si la bascule tiendra en production.
La recette métier doit se terminer par une validation écrite. Chaque responsable métier valide par écrit son scénario critique. Sans ce feu vert, la date de go-live ne doit pas être confirmée. Une fois ces scénarios validés, il reste à organiser les rôles et la fenêtre de bascule.
| Scénario de test critique | Résultat attendu | Criticité métier |
|---|---|---|
| Lead CRM → commande validée → facture | Le lead est transformé en commande validée puis en facture automatisée. | Haute (chiffre d'affaires) |
| Mouvement de stock → expédition | Le stock diminue correctement lors de la génération de l'étiquette d'expédition. | Haute (logistique) |
| Import en masse des données | Les enregistrements migrent sans erreur de format ni doublon. | Moyenne (intégrité des données) |
| Première paie sur le nouvel outil | Le bulletin correspond aux règles légales et aux écritures comptables. | Haute (légal / RH) |
| Synchronisation des interfaces | L'API met à jour les outils tiers en temps réel. | Moyenne (opérations) |
Une fois les scénarios critiques validés, la bascule se joue surtout sur la façon dont les décisions sont prises pendant l'exécution. Quand personne ne sait qui tranche, tout le monde attend. Et, dans un week-end de mise en production, quelques minutes perdues peuvent vite coûter cher. Il faut donc nommer les responsables avant le week-end, jamais au milieu d'un incident.
| Rôle | Responsabilité principale | Pouvoir de décision |
|---|---|---|
| Chef de projet (PM) | Coordination du plan heure par heure | Gestion des escalades |
| Responsable technique | Migration des données et stabilité du système | Décision de retour arrière |
| Responsables métier (Finance, Commerce, RH) | Réconciliation des données et validation fonctionnelle | Validation métier par périmètre |
| Dirigeant (Gérant / Président) | Communication interne et externe | Décision d'ouverture finale |
Le dirigeant tranche la décision d'ouverture finale.
Prévoyez aussi, dès le cadrage, la procédure d'escalade et la personne qui porte le retour arrière. Si un problème bloquant survient à 2 h du matin, personne ne doit se demander qui appeler, ni qui a le droit de dire : on continue, ou on revient en arrière.
Avec ces rôles en place, vous pouvez verrouiller la date et les critères qui permettent d'autoriser l'ouverture.
La date doit être fixée selon le niveau de préparation, pas selon une case libre dans l'agenda. En clair : évitez une période de clôture et évitez aussi un pic d'activité. Ce n'est pas le moment de vous rajouter de la tension.
Le mode de déploiement a déjà été retenu pendant le cadrage. À ce stade, il ne reste plus qu'à arrêter la date et les critères qui permettront de décider l'ouverture.
Peu importe la date choisie, elle doit dépendre de critères mesurables. Par exemple :
Si un seul de ces critères manque, la date doit être repoussée. C'est simple, mais c'est ce qui évite les bascules faites "parce qu'on a déjà prévenu tout le monde".
Une fois la date validée, le week-end de bascule doit suivre un déroulé horaire strict.
Le week-end de bascule n'est pas fait pour improviser. Il faut un plan écrit, partagé avec tous les responsables, avec des tâches claires, un propriétaire pour chaque action et un point de validation à chaque étape. L'idée est simple : on ne passe pas au jalon suivant tant que le précédent n'est pas validé.
| Moment | Activité | Responsable | Point de validation |
|---|---|---|---|
| Vendredi soir | Gel des transactions et export final des données | Responsables métier | Confirmation du gel des données |
| Samedi matin | Chargement des données et configuration de l'ERP | Responsable technique | Logs d'import vérifiés |
| Samedi après-midi | Réconciliations financières et stocks | Responsables Finance / Stock | Soldes conformes à l'ancien système |
| Dimanche matin | Activation des interfaces et validation par les utilisateurs clés | Chef de projet | Processus clés fonctionnels |
| Dimanche soir | Réunion de décision d'ouverture finale | Dirigeant | Décision d'ouverture du lundi |
| Lundi matin | Premières transactions en production | Tous les responsables | Première facture / première commande réussie |
Chaque jalon doit être validé avant de passer au suivant.
Dès l'ouverture, passez en mode support renforcé.
Une fois l’ERP ouvert, la priorité change tout de suite : on ne parle plus de déploiement, mais de stabilisation. Les 1 à 3 premières semaines concentrent la plupart des incidents, surtout sur la facturation, les stocks et la comptabilité [1].
Le plus simple, et souvent le plus efficace, c’est de cadrer les choses dès le départ : un seul canal pour faire remonter les problèmes, un point quotidien court, et des délais de traitement définis selon la gravité. Puis, une fois l’hypercare terminé, gardez un suivi plus léger pendant 4 à 8 semaines. C’est souvent là que sortent les soucis moins visibles au départ.
| Catégorie d'incident | Impact métier | Délai cible de résolution |
|---|---|---|
| Bloquant | Arrêt total (facturation impossible, expédition bloquée) | < 4 heures |
| Majeur | Dégradation forte (contournement manuel nécessaire en comptabilité) | < 24 heures |
| Mineur | Cosmétique ou non critique (erreur d'affichage, rapport secondaire) | 1 à 2 semaines |
L’hypercare sert à éteindre les feux. Le suivi sur plusieurs semaines, lui, sert à repérer ce qui cloche en production une fois la pression des premiers jours retombée. Après l’hypercare, le risque se déplace souvent vers les écarts de production, en particulier les problèmes de fond qui remontent en semaine 2 ou 3 [1].
Les indicateurs à regarder en premier sont assez concrets :
Ces signaux montrent souvent ce que les tests n’avaient pas fait ressortir.
Il faut aussi éviter un piège classique : mélanger les correctifs bloquants et les demandes d’amélioration. Sur le papier, tout finit dans le même outil. En pratique, ce ne sont ni les mêmes urgences, ni les mêmes équipes, ni le même rythme. Gardez un plan d’actions priorisé, avec un responsable et une échéance pour chaque point [1][2].
| Action post-bascule | Priorité | Responsable | Échéance |
|---|---|---|---|
| Corriger l'erreur de synchronisation du rapprochement bancaire | Haute | Développeur principal | Fin de semaine 1 |
| Ajuster le calcul du stock tampon | Moyenne | Responsable logistique | Fin de semaine 3 |
| Ajouter un champ personnalisé pour la source marketing | Basse | Chef de projet | Fin du mois 2 |
Quand les mêmes incidents reviennent encore et encore, le souci ne vient plus du go-live lui-même. Il vient souvent du décalage entre le logiciel et vos process.
Un ERP standard oblige fréquemment l’entreprise à faire entrer certains process dans le cadre du logiciel. Ça peut marcher. Mais quand les façons de travailler sont très spécifiques, la bascule devient plus risquée, tout simplement parce que l’outil colle moins bien au terrain.
Un ERP sur mesure limite cet écart entre l’outil et vos processus. Résultat : moins de frictions au moment du go-live [2].
Un plan de bascule ne s’improvise pas. Le risque baisse quand la bascule est cadrée, répétée et pilotée avec des décisions nettes.
En clair, tout repose sur sept leviers : cadrer le périmètre, préparer puis rejouer la migration, tester les scénarios métier, nommer les responsables, fixer une date réaliste, exécuter avec un runbook précis, puis assurer l’hypercare et le suivi sur 4 à 8 semaines. Le fil rouge reste le même du début à la fin : sécuriser les données, valider les scénarios critiques et tenir les premiers jours sous contrôle.
Pris ensemble, ces leviers évitent les points de rupture les plus fréquents. Et c’est souvent là que tout se joue : un seul maillon faible peut fragiliser la bascule. Si le périmètre bouge, si les données passent mal, si les tests sont incomplets, si les rôles restent flous ou si le support n’est pas prêt, l’ouverture peut vite se tendre.
Pour une PME, l’objectif ne se limite pas à ouvrir l’ERP. Il faut surtout maintenir la continuité des opérations. Après l’ouverture, le vrai sujet devient la stabilisation : traiter vite les blocages, centraliser les retours, et corriger ce qui freine l’usage au quotidien. Le go-live marque le début de la phase d’adoption. Un bon plan de bascule réduit le risque de rupture et aide les équipes à prendre en main l’outil plus vite.
Le choix dépend surtout de deux choses : la complexité de vos processus et votre niveau de tolérance au risque.
La bascule en big bang remplace l’ancien système en une seule fois. C’est plus rapide, oui, mais ce rythme a un prix : il faut une préparation très serrée, et le risque opérationnel est plus élevé. En clair, tout doit être prêt le jour J.
La bascule par étapes, ou par modules, réduit l’impact sur l’activité. On avance progressivement, ce qui permet de mieux contrôler la montée en charge et de corriger plus facilement les écarts au fil de l’eau.
Le sur-mesure prend du sens quand vos processus métiers collent mal aux logiciels standards. Si l’outil vous force à tordre votre façon de travailler dans tous les sens, il vaut parfois mieux partir sur une solution pensée pour votre terrain.
Si la migration fait apparaître trop d’erreurs, il faut arrêter la bascule. Le but est simple : éviter toute corruption des données actives.
Cherchez ensuite la source des incohérences. Dans la plupart des cas, elles viennent d’écarts de structure entre les deux systèmes ou d’une qualité de données héritées trop faible. Il faut alors nettoyer les jeux de données, les retraiter, puis relancer une simulation complète avant toute nouvelle tentative.
Dans ce type de situation, un accompagnement expert peut aussi aider à mieux cadrer le projet et à protéger l’intégrité du nouveau système.
Le retour arrière, ou plan de repli, se décide quand les tests de bascule font remonter des anomalies bloquantes. En clair, si ces problèmes mettent en danger la continuité de l’activité ou l’intégrité des données critiques, il faut revenir en arrière.
Ce choix se fait en général avant le point de non-retour. C’est souvent le cas quand les dysfonctionnements empêchent les transactions du quotidien, ou quand la reprise des données est jugée non conforme.

Écrit par
Co-fondateur & CEO de Ziema
Je dirige Ziema, où nous concevons les logiciels métier que les éditeurs du marché ne font pas : applications métier, plateformes opérationnelles et SaaS verticaux. Au forfait, avec un périmètre et un délai engagés. Nos références : 24 Heures Le Mans, E.Leclerc, Théra-Connect.
Suivre sur LinkedInOn développe l'application métier calquée sur votre activité, celle qui vous fait gagner le plus de temps. Le code vous appartient.
Une question sur votre projet ?
Décrivez-le en deux lignes, on vous répond sous 24h.

Transformation Digitale·
Priorisez le process, pas l'outil : auditez, testez et automatisez pour supprimer la ressaisie, réduire les erreurs et gagner du temps.
12 min de lecture

Transformation Digitale·
Pilotez l’IA sur 30 jours : testez une tâche répétitive, mesurez temps gagné, risques et ROI pour choisir l’outil adapté.
11 min de lecture
