Bascule ERP pour PME — 7 étapes clés
7 étapes pratiques pour réussir la bascule ERP en PME : périmètre restreint, migrations répétées, tests métier, runbook et hypercare.
12 min de lecture
Méthode légère pour trier demandes, prioriser par impact, fixer un rythme de livraison et définir rôles après le go‑live ERP.
Julien Thomas
Co-fondateur & CEO, Ziema

Après le go-live, le plus gros risque n’est pas le bug. C’est le désordre. Si je veux garder mon ERP sous contrôle, je dois faire 4 choses : trier les demandes, donner un rythme de livraison, répartir les rôles, et prioriser selon l’impact métier.
En clair, je ne mets pas tout dans le même sac. Je sépare incident, support, évolution et conformité. Ensuite, je fais passer chaque demande par un circuit simple : besoin, chiffrage, développement, tests, validation, déploiement, retour arrière. C’est souvent là que tout se joue.
Voici l’idée à retenir, en version courte :
Quelques repères utiles :
Je retiens donc une ligne simple : un ERP lancé n’est pas un ERP fini. Il faut un cadre léger, des décisions claires et des livraisons par lots pour éviter que chaque demande parte dans tous les sens.
Après le go-live, le but n’est pas de tout traiter d’un coup. La bonne approche consiste d’abord à qualifier chaque remontée. Dès la mise en production, classez chaque demande dans l’une de ces cases : incident, support, évolution ou conformité.
Si tout tombe dans le même canal, sans tri, le prestataire perd du temps. Et très vite, les demandes deviennent vagues. À l’inverse, quand chaque sujet est bien rangé, il devient plus simple de le chiffrer, puis de le regrouper par lot.
Dans la pratique, quatre catégories couvrent la plupart des demandes après la mise en production :
| Type de demande | Définition | Exemple concret |
|---|---|---|
| Incident | Une fonctionnalité qui marchait ne marche plus | « Le bouton "Générer la facture" renvoie une erreur 404 » |
| Support | Une question d’usage sur l’outil déjà en place | « Comment exporter le rapport TVA mensuel vers Excel ? » |
| Évolution | Un nouveau besoin ou une automatisation à mettre en place | « Synchroniser les validations d'achat avec l'outil comptable pour supprimer la saisie manuelle » |
| Conformité | Une mise à jour liée à une obligation réglementaire | « Adapter le module facturation aux nouvelles normes de facturation électronique 2026 » |
Ce tri change beaucoup de choses. Un incident demande souvent une action rapide. Une évolution, elle, peut attendre un arbitrage, un budget et un créneau de livraison. Mélanger les deux, c’est la porte ouverte aux malentendus.
Un bon ticket d’évolution n’a pas besoin d’être technique. Au contraire, il doit d’abord décrire le problème métier, pas une solution imaginée trop tôt.
| Champ | Ce qu'il faut renseigner |
|---|---|
| Type de demande | Incident, support, évolution ou conformité |
| Processus concerné | Ex. : facturation, mouvement de stock, validation d'achat |
| Le problème métier | Décrire la friction récurrente, mesurable et coûteuse |
| Impact attendu | Ex. : temps gagné, double saisie supprimée, meilleur suivi KPI |
| Impact si rien n'est fait | Que se passe-t-il si rien n'est fait ? |
| Utilisateurs concernés | Quels rôles ou équipes sont impactés ? |
| Échéance souhaitée | Date cible pour la mise en production |
Cette structure part du besoin terrain. Elle aide à limiter les dérives de périmètre et évite de demander des fonctions dont personne ne se servira. Elle donne aussi une base claire pour prioriser les évolutions sans bloquer l’exploitation.
Une fois les demandes bien cadrées, il devient plus simple de fixer le bon rythme de livraison.

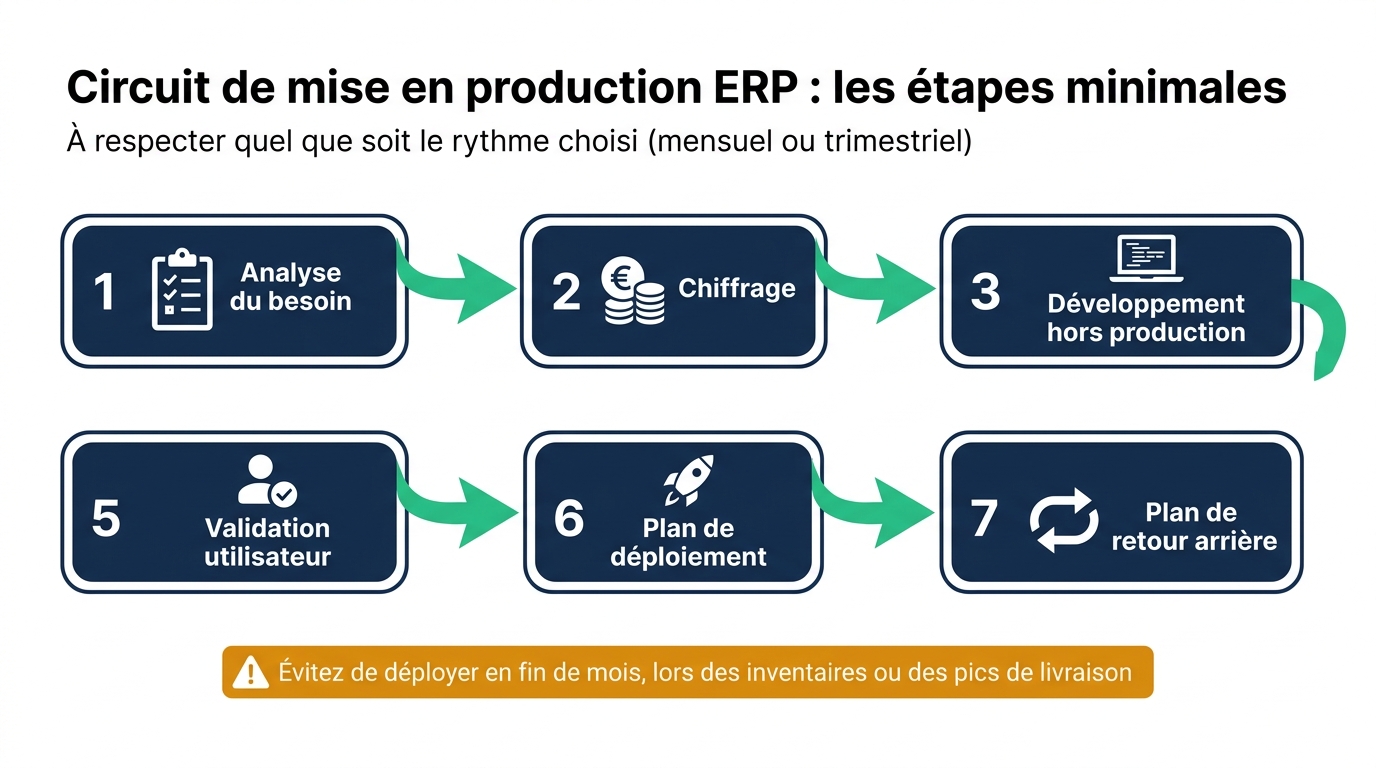

Circuit de maintenance évolutive ERP : du besoin à la mise en production
Une fois les demandes qualifiées, il faut leur donner un rythme de traitement. Si vous livrez trop souvent, vous pouvez créer de l'instabilité. Si vous espacez trop les mises en production, la frustration s'accumule.
Il n'existe pas de cadence universelle. Tout dépend du volume de demandes, de la taille de l'équipe et du niveau de dépendance à l'ERP dans l'activité de tous les jours.
| Rythme | Quand l'utiliser | Impact opérationnel | Charge de pilotage |
|---|---|---|---|
| Mensuel | Évolutions courtes et récurrentes | Faible (changements petits et maîtrisés) | Modérée (devient une routine prévisible) |
| Trimestriel | Lots plus structurants | Modéré (lots de changements plus importants) | Élevée (fenêtres de test et validation conséquentes) |
| Uniquement en cas de blocage critique | Blocage critique ou réglementaire | Élevé (non planifié, risque de régression) | Très élevée (gestion réactive) |
En pratique, un rythme mensuel convient bien aux évolutions courtes et récurrentes. Un rythme trimestriel fonctionne mieux pour des lots plus lourds. Quant aux urgences, elles doivent rester limitées aux blocages critiques. Sinon, tout finit par devenir urgent, et c'est là que ça se complique.
Quel que soit le rythme choisi, chaque évolution doit suivre un circuit de mise en production stable. C'est ce qui évite les surprises de dernière minute.
Le parcours minimal à respecter reste simple :
Un point très concret, et souvent sous-estimé : déployez en dehors des fins de mois, des inventaires et des pics de livraison. Ce sont les pires moments pour découvrir qu'un petit changement a de grands effets.
Ce cadre ne tient que si les rôles de validation sont clairement répartis. Le sujet n'est pas seulement de livrer. Le vrai nœud du problème, c'est de savoir qui arbitre et qui valide.
Après la qualification des demandes et le choix du rythme, il faut poser les règles du jeu. Si chacun sait ce qu’il a à faire, l’ERP peut évoluer sans freiner l’exploitation. Le point de départ est simple : nommer clairement les rôles côté client et côté prestataire.
Côté client, trois profils doivent être repérés dès le début. Le responsable applicatif regroupe toutes les demandes internes et sert de point de contact principal avec le prestataire. Les référents métier, dans chaque service, font remonter les irritants du terrain et vérifient que les évolutions collent bien aux usages. La direction, elle, tranche les priorités.
La règle à garder en tête est claire : le client définit le besoin ; le prestataire définit la solution. Dit autrement, l’entreprise dit ce qu’elle veut résoudre, et le prestataire explique comment le faire dans l’ERP. Cette séparation évite un piège classique : mélanger besoin métier et réponse technique, un dilemme fréquent lors du choix entre sur-mesure et SaaS.
Le prestataire s’occupe de toute la partie technique : analyse de faisabilité, chiffrage, rédaction des spécifications, développement, tests et déploiement. Il ne se contente pas d’exécuter. Il doit aussi challenger les demandes pour écarter celles qui ajoutent de la complexité sans gain concret.
Le tableau ci-dessous résume la répartition des rôles à chaque étape.
| Étape | Responsable applicatif (client) | Référent métier (client) | Prestataire externe |
|---|---|---|---|
| Collecte des besoins | Centralise les demandes internes | Identifie les frictions terrain | Analyse la faisabilité technique |
| Priorisation | Décide selon l'impact métier et le retour sur investissement | Défend les besoins de son service | Estime l'effort et le coût |
| Spécification | Valide le périmètre fonctionnel | Définit les règles métier | Questionne le brief et rédige les specs |
| Développement | Reste disponible pour les clarifications | Valide l'usage métier | Développe et réalise les tests unitaires |
| Recette | Donne le feu vert final | Valide les cas d'usage réels | Corrige les anomalies et déploie |
| Mise en production | Informe les équipes | Prépare le déploiement côté métier | Déploie et met à jour la documentation |
Quand cette répartition est posée noir sur blanc, les échanges deviennent plus simples. On évite les allers-retours flous, les validations qui traînent et les demandes qui partent dans tous les sens. La suite consiste alors à trier les demandes selon leur impact.
Une fois les demandes bien qualifiées et les rôles clarifiés, le scoring permet de mettre de l'ordre. Son but n'est pas de décider à la place de l'équipe. Il sert à classer des demandes déjà cadrées.
Le plus simple consiste à noter chaque demande de 1 à 5 sur cinq critères :
Ensuite, notez chaque critère de 1 à 5, puis retirez l'effort du score global, ou inversez sa note pour faire remonter les demandes les moins coûteuses. C'est simple, concret, et ça évite de partir dans des débats sans fin.
À partir de là, les demandes tombent assez naturellement dans trois groupes : les gains rapides pour les sujets à fort impact avec peu d'effort, les améliorations pour la prochaine version pour les sujets à fort impact avec un effort moyen, et les lots structurants pour les sujets à fort impact mais plus lourds, avec budget et calendrier dédiés.
Les demandes les mieux notées partent dans la prochaine version. Les autres restent dans le backlog.
Une bonne priorité ne sert pas juste à faire joli dans un tableau. Elle doit améliorer le quotidien sans lancer, en parallèle, un chantier sans fin. Le score ne fixe donc pas seulement l'ordre de traitement. Il détermine aussi le bon lot de livraison. La logique reste la même : backlog → lot → version → mise en production.
Pour des évolutions petites et fréquentes, ce type de scoring reste le plus lisible. Pas besoin d'un système lourd quand un cadre simple fait le travail.
Comme le résume Romain Lavaud, CEO de RL Coaching :
« Ce qui m'a marqué, c'est leur capacité à challenger mon brief initial : ils m'ont fait retirer plusieurs fonctionnalités sur lesquelles j'aurais investi pour rien, ce qui m'a fait économiser une part non négligeable du budget. » - Romain Lavaud, CEO de RL Coaching [1]
Un ERP sur mesure évolue comme un outil de production. Il faut de la méthode, un rythme régulier et une gouvernance légère. Sur la durée, trois règles tiennent la route : prioriser par impact métier, livrer par lots planifiés, tester avant toute mise en production.
La maintenance évolutive doit démarrer dès la mise en production de votre logiciel métier. L’idée est simple : intégrer, au fil de l’eau, les ajustements imposés par la réalité de votre activité.
Elle fait avancer l’outil en continu, à partir des retours du terrain, des nouveaux besoins opérationnels et des évolutions techniques. Résultat : votre logiciel reste en phase avec vos processus métiers, au lieu de prendre du retard sur la façon dont vos équipes travaillent au quotidien.
La validation d’une évolution ERP repose sur un travail mené main dans la main entre le client et le prestataire, avec un cadrage amont rigoureux. Le périmètre et les spécifications sont validés avant le développement.
Les choix techniques et les arbitrages fonctionnels sont discutés en toute transparence, afin de garantir une évolution bien alignée sur les besoins concrets de l’entreprise.
Pour éviter de travailler dans l’urgence en permanence, appuyez votre priorisation sur un cadrage rigoureux. Chaque demande doit être jugée selon sa valeur métier réelle, au lieu d’être lancée presque par réflexe.
Concrètement, il faut tester le brief de départ. Tout n’a pas la même importance, et tout ne mérite pas d’avancer tel quel. En retirant ce qui n’apporte pas assez, puis en vous mettant d’accord avec votre prestataire sur un périmètre clair avant chaque phase, vous réduisez les zones grises.
Résultat : moins d’allers-retours flous, moins d’imprévus, et plus de prévisibilité dans l’exécution.

Écrit par
Co-fondateur & CEO de Ziema
Je dirige Ziema, où nous concevons les logiciels métier que les éditeurs du marché ne font pas : applications métier, plateformes opérationnelles et SaaS verticaux. Au forfait, avec un périmètre et un délai engagés. Nos références : 24 Heures Le Mans, E.Leclerc, Théra-Connect.
Suivre sur LinkedInOn développe l'application métier calquée sur votre activité, celle qui vous fait gagner le plus de temps. Le code vous appartient.
Une question sur votre projet ?
Décrivez-le en deux lignes, on vous répond sous 24h.
